27일 국정설명회서 전력·용수 적기 공급 및 ‘민·관·공 협의체’ 구성 역설
경강선 연장, 반도체 고속도로 등 산단 연계 교통망 조기 확충 촉구

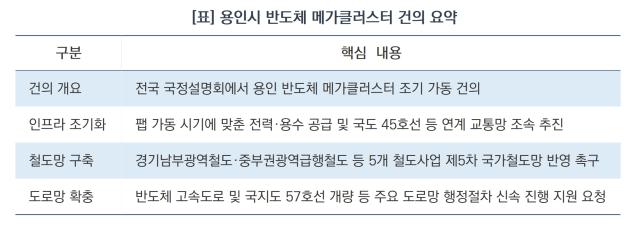

용인시 반도체 메가클러스터 건의 요약 (표 = 김병관)
(경기=NSP통신) 김병관 기자 = 이상일 경기 용인특례시장이 27일 청와대 영빈관에서 열린 전국 시장·군수·구청장 국정설명회에 참석해 용인 반도체 메가클러스터의 성공적인 조기 가동을 위한 중앙정부의 전폭적인 지원과 신속한 인프라 구축을 강력히 촉구했다.
이날 이 시장은 이재명 대통령과 한성숙 국무총리 등 정부 주요 인사들이 참석한 가운데 국가산단과 일반산단의 가동 시기에 맞춰 필수 기반 시설인 전력과 용수, 연계 교통망이 차질 없이 공급돼야 한다는 점을 담은 건의 자료를 제출했다.
정부가 용인 국가산단(삼성전자) 팹 6기 완공을 2040년으로, 일반산단(SK하이닉스) 팹 4기 완공을 2033년으로 추진 시기를 앞당긴 만큼 이에 발맞춘 국가 차원의 속도전이 필요하다는 것이 이 시장의 핵심 주장이다.
또 일반산단 4기 팹에는 5.53GW의 전력과 하루 30만8000톤의 용수가 필요하다. 이 시장은 내년 초 SK하이닉스의 첫 번째 팹 가동에 맞춰 정부가 단계별 전력 공급 계획을 차질 없이 이행해야 한다고 촉구했다.
이날 이 시장은 이재명 대통령과 한성숙 국무총리 등 정부 주요 인사들이 참석한 가운데 국가산단과 일반산단의 가동 시기에 맞춰 필수 기반 시설인 전력과 용수, 연계 교통망이 차질 없이 공급돼야 한다는 점을 담은 건의 자료를 제출했다.
정부가 용인 국가산단(삼성전자) 팹 6기 완공을 2040년으로, 일반산단(SK하이닉스) 팹 4기 완공을 2033년으로 추진 시기를 앞당긴 만큼 이에 발맞춘 국가 차원의 속도전이 필요하다는 것이 이 시장의 핵심 주장이다.
광고를 불러오는 중...
“팹 가동 시계 앞당기려면 전력·용수 공급망 속도전 필수”

이상일 용인특례시장. (사진 = 용인특례시)
이 시장은 첨단 반도체 생산시설 가동의 생명줄인 전력과 용수의 조기 공급 계획을 정부가 앞장서서 구체화해야 한다고 강조했다.
삼성전자가 들어설 국가산단의 경우 10GW의 전력과 하루 76.4만 톤의 용수가 필요하다.
이 시장은 2029년 첫 팹 양산을 위해 산단 내 LNG 발전소를 통한 초기 3GW 전력 공급 계획이 원활히 진행되도록 정부의 적극적인 추진을 요구했다.
당장 내년 초 1기 팹 준공을 앞둔 SK하이닉스의 일반산단 역시 차질 없는 전력 공급이 시급한 상황이다.
특히 이 시장은 송전탑이나 용수 관로 매설 등을 둘러싼 지역 내 갈등을 신속하게 해결하기 위해 중앙정부, 지방정부, 사업시행자, 기업이 참여하는 ‘민·관·공 협의체’를 구성할 것을 정부에 공식 제안했다.

삼성전자가 들어설 국가산단의 경우 10GW의 전력과 하루 76.4만 톤의 용수가 필요하다.
광고를 불러오는 중...
당장 내년 초 1기 팹 준공을 앞둔 SK하이닉스의 일반산단 역시 차질 없는 전력 공급이 시급한 상황이다.
특히 이 시장은 송전탑이나 용수 관로 매설 등을 둘러싼 지역 내 갈등을 신속하게 해결하기 위해 중앙정부, 지방정부, 사업시행자, 기업이 참여하는 ‘민·관·공 협의체’를 구성할 것을 정부에 공식 제안했다.
광고를 불러오는 중...
거점 잇는 격자형 교통망, 철도·고속도로 신설 조속 추진 당부

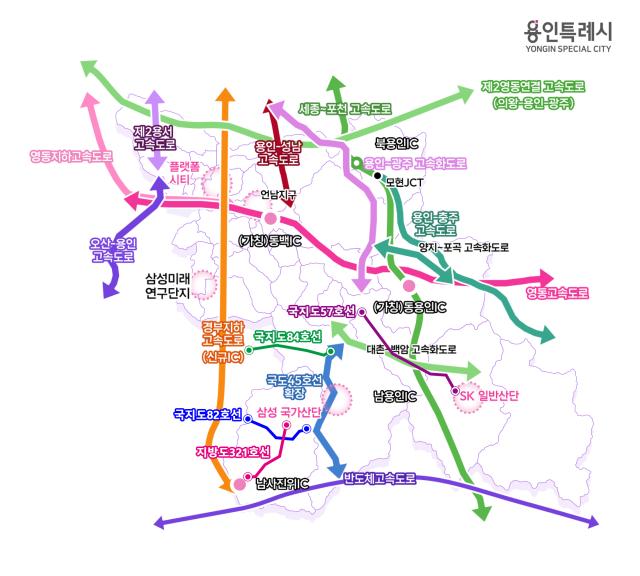

용인특례시 주요 도로망 구축계획. (이미지 = 용인특례시)
인프라 확충의 또 다른 핵심은 교통망이다. 반도체 산단이 주거지역 및 주요 물류 거점과 유기적으로 연결되려면 도로와 철도망 구축이 시급하기 때문이다.
이 시장은 이달 입찰 공고가 난 국도 45호선 확장 사업을 비롯해 국가산단 주변을 잇는 국지도 82호선과 지방도 321호선 신설·확장 사업의 완공 시기를 산단 첫 가동 시기인 2029년으로 앞당겨 줄 것을 요청했다.
철도 및 고속도로망 확충에 대한 목소리도 높였다.
경강선 연장의 대안으로 추진 중인 중부권광역급행철도(JTX)를 비롯해 경기남부광역철도 신설 등을 제5차 국가철도망 구축계획에 반영해 달라고 건의했다.
아울러 교통량 폭증에 대비해 반도체 고속도로(화성~용인~안성) 신설 사업 등 주요 도로망 확충을 위한 전략환경영향평가와 민자 적격성 조사 등 사전 행정절차를 신속히 마무리해 줄 것을 당부했다.
이 시장은 용인 반도체 산단의 성공이 대한민국의 세계 반도체 시장 우위를 좌우한다며 적기 가동을 위한 정부의 책임 있는 결단을 촉구했다.
국가 경쟁력을 좌우할 글로벌 반도체 패권 전쟁에서 승리하기 위해 지방정부의 산단 조성 속도에 발맞춘 중앙정부의 선제적이고 전폭적인 인프라 투자가 국가적 최우선 과제임을 시사한다.
이 시장은 이달 입찰 공고가 난 국도 45호선 확장 사업을 비롯해 국가산단 주변을 잇는 국지도 82호선과 지방도 321호선 신설·확장 사업의 완공 시기를 산단 첫 가동 시기인 2029년으로 앞당겨 줄 것을 요청했다.
철도 및 고속도로망 확충에 대한 목소리도 높였다.
광고를 불러오는 중...
아울러 교통량 폭증에 대비해 반도체 고속도로(화성~용인~안성) 신설 사업 등 주요 도로망 확충을 위한 전략환경영향평가와 민자 적격성 조사 등 사전 행정절차를 신속히 마무리해 줄 것을 당부했다.
이 시장은 용인 반도체 산단의 성공이 대한민국의 세계 반도체 시장 우위를 좌우한다며 적기 가동을 위한 정부의 책임 있는 결단을 촉구했다.
광고를 불러오는 중...
G03 광고를 불러오는 중...
Advertisement 1 / 2
NSP 리포트
G01 광고를 불러오는 중...
사진속이야기
업계기상도
업앤다운
![삼성전자[T01] [NSPAD]삼성전자](https://file.nspna.com/ad/T01_samsung_5043.gif)
![LG그룹[T01] [NSPAD]LG그룹](https://file.nspna.com/ad/T01_lgfuture_5298.gif)
![수원시[C62] [NSPAD]수원시](https://file.nspna.com/ad/C62_suwon.go_5449.jpg)
![화성특례시의회[C62] [NSPAD]화성특례시의회](https://file.nspna.com/ad/C62_hawsungsi_council_5454.jpg)
